Errichtung einer neuen Trafostation mit Niederspannungshauptverteilung zur Energieanbindung einer neuen Produktionslinie
Im letzten Jahr konnten wir noch einen großen Auftrag umsetzen. Unser Kunde, der eine neue Produktionslinie errichtet, beauftragte uns, die Stromversorgung dafür herzustellen. Dabei wurde bei der Planung eine Leistungsberechnung durchgeführt, wie viel Energie benötigt wird. Nach mehreren Planungen und wurde mit der Durchführung dieses Projektes begonnen.

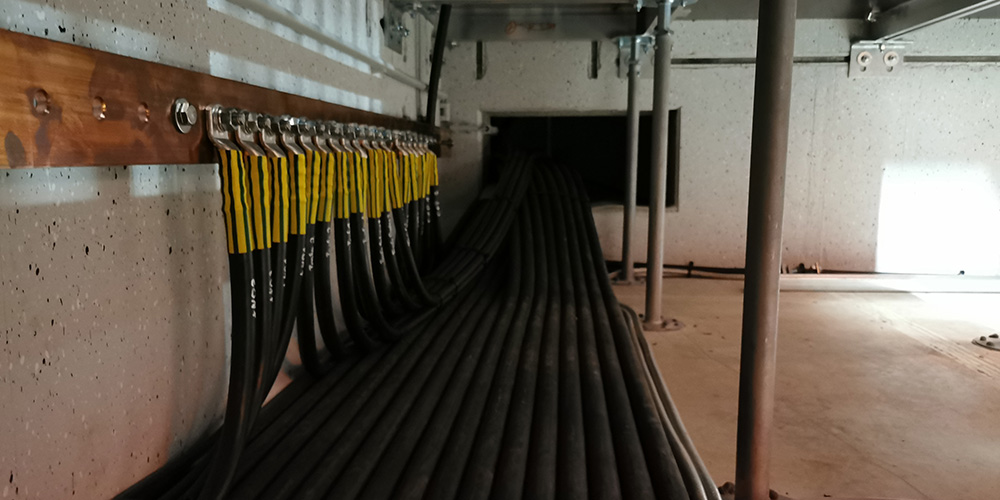

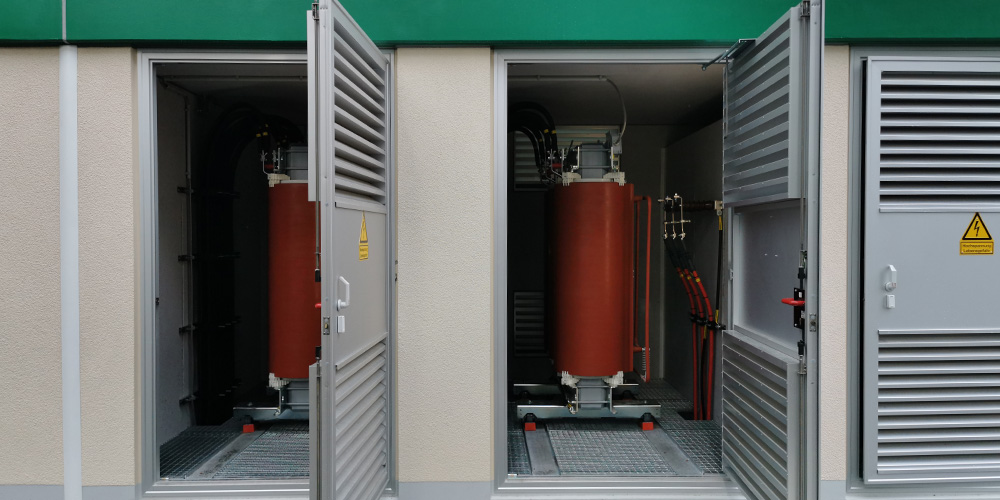

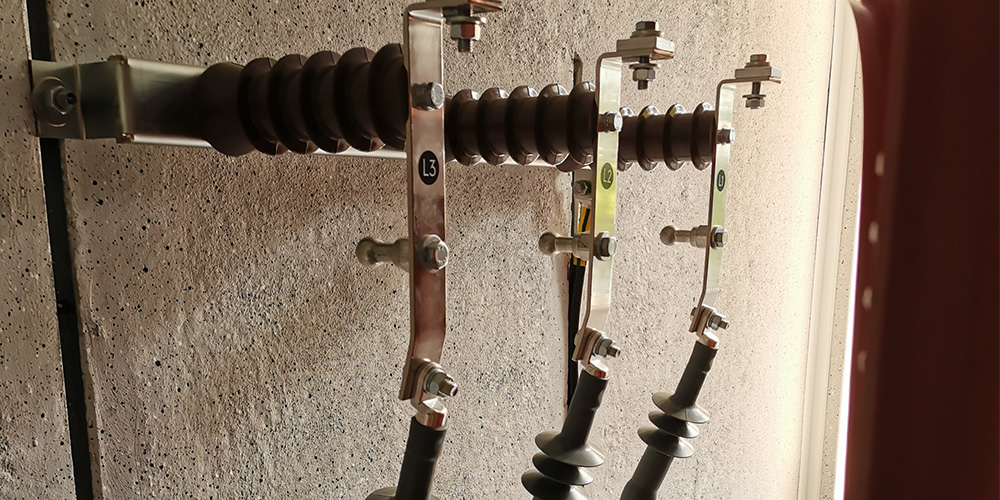

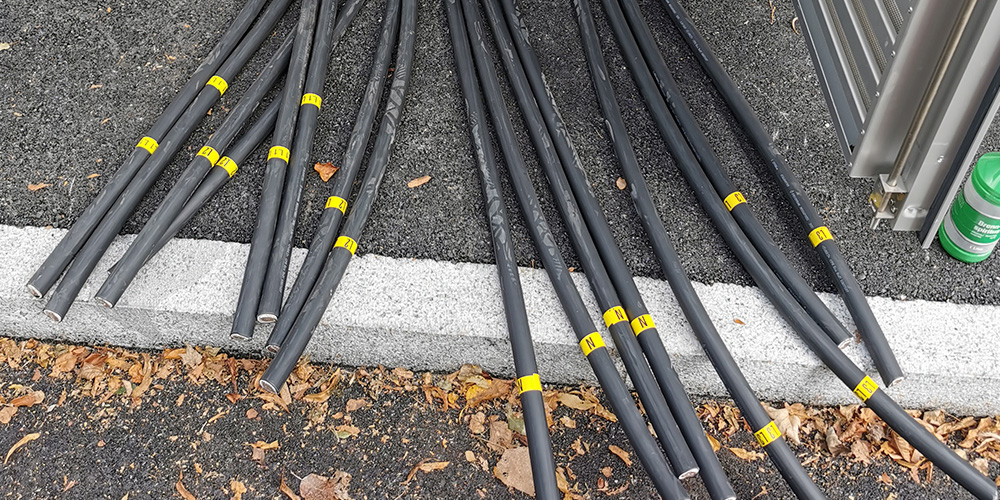

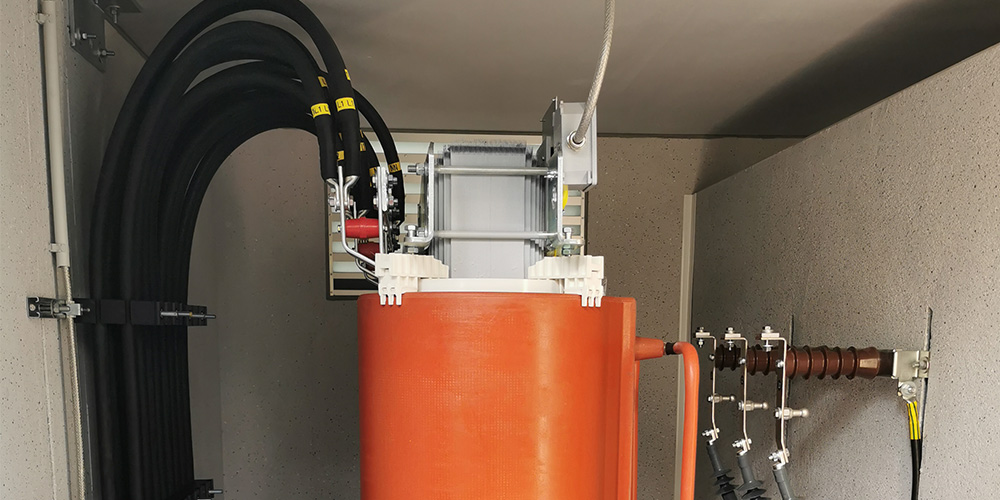

Ein neues Transformatorhaus wurde errichtet. Dort wurden zwei neue Transformatoren mit je 1000kVA in Betrieb genommen. Auf der Primärseite wurden sie an das Ringnetz des Unternehmens eingebunden. Die Verlegung der 20 kV Kabel sowie die 20 kV Endverschlüsse wurden von unseren Mitarbeitern sachgerecht verlegt und montiert.

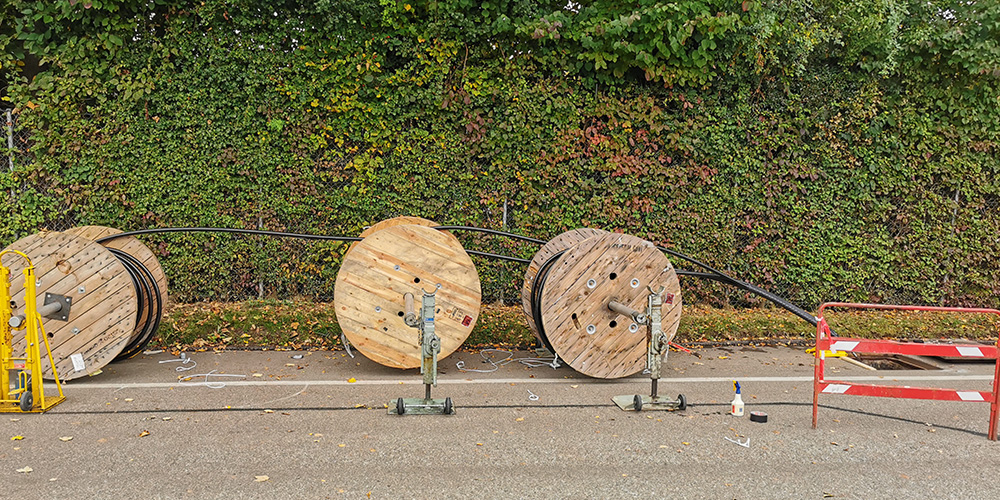

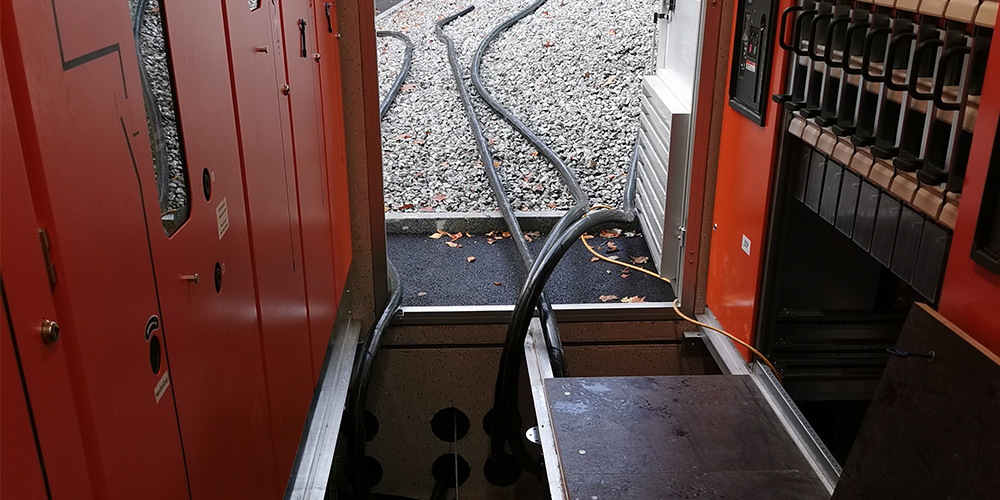

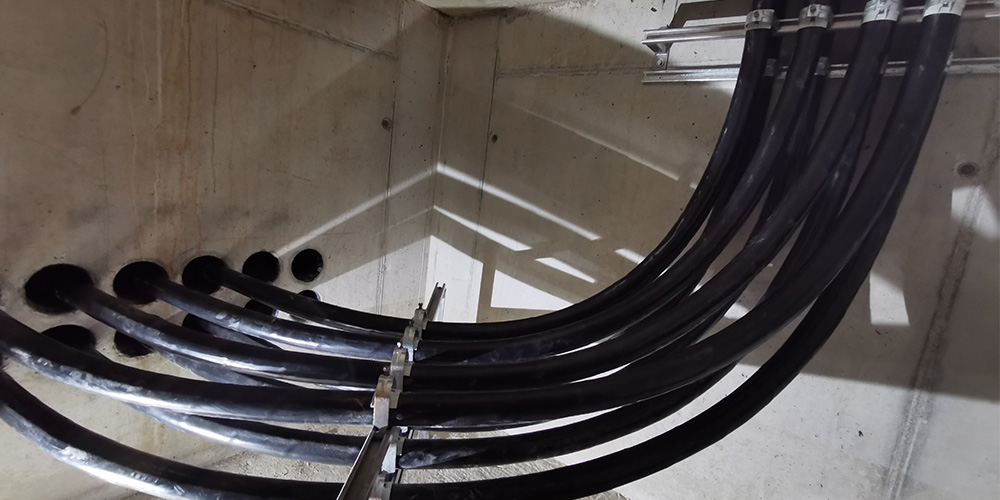

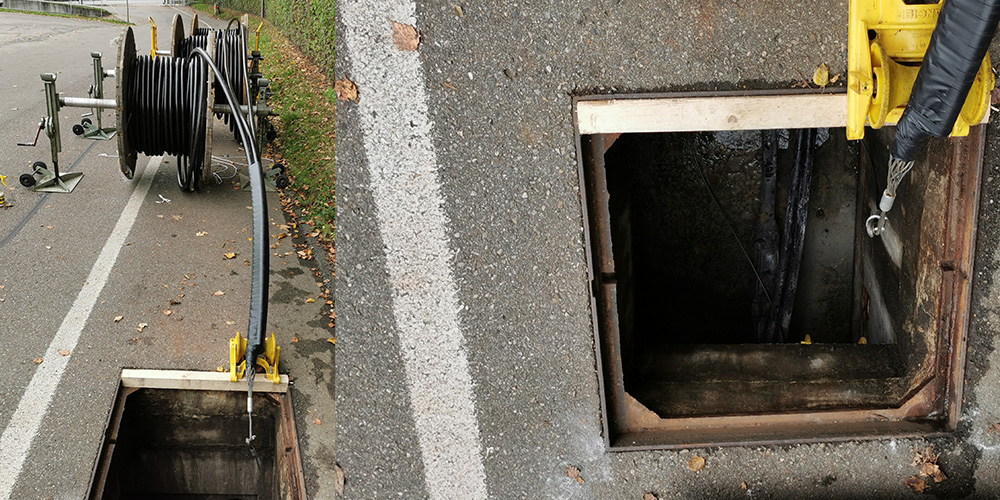

Bei der Verlegung von Kabeln durch Zugschächte wurde zur Hilfe eine Seilwinde mit Umlenkrollen verwendet, um die Kabel nicht zu beschädigen. Es wurde dabei immer auf eine saubere und fachgerechte Verlegung geachtet.

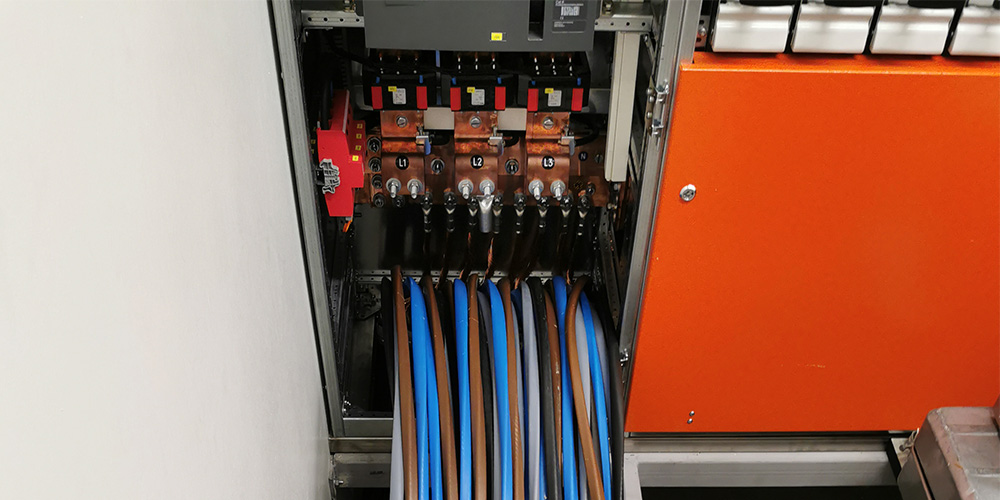

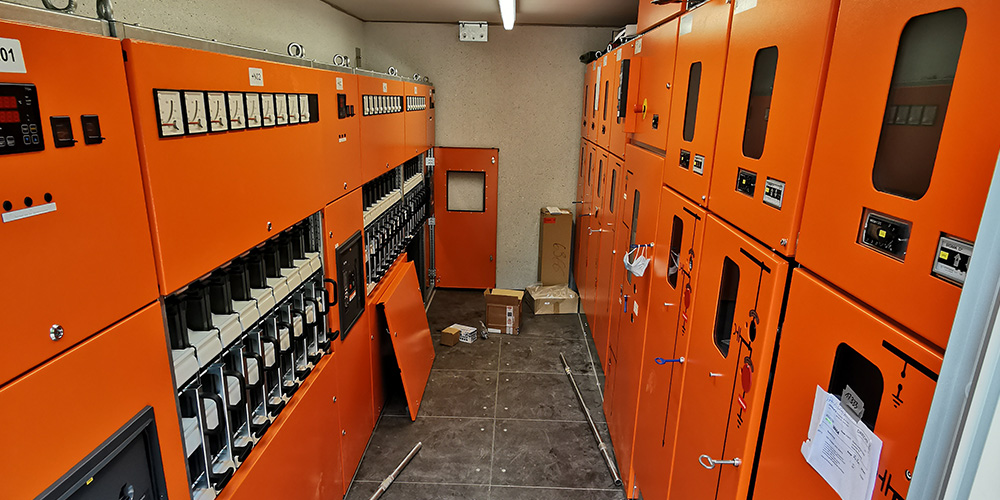

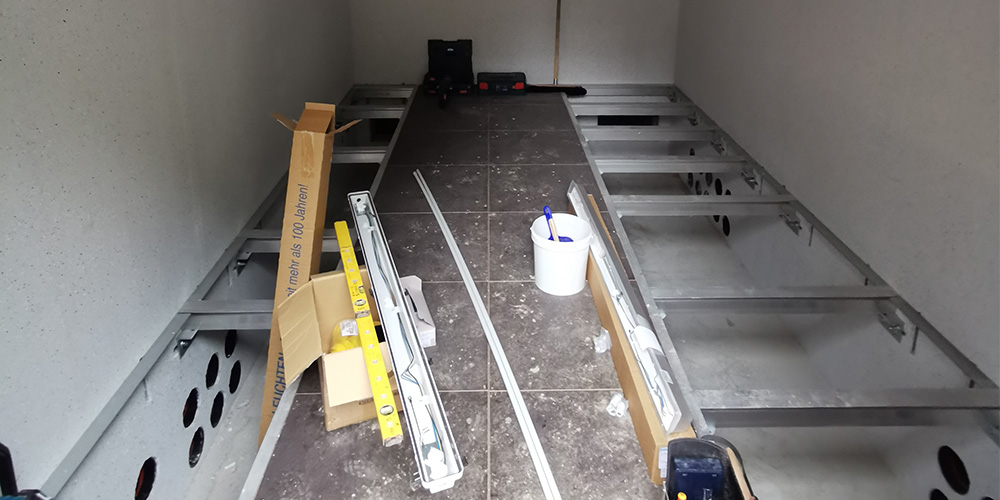

Die Sekundärseite der Transformatoren wurde mit mehreren Einzeladern zur neuen Niederspannungshauptverteilung verlegt. Der Raum der Niederspannungshauptverteilung wurde dafür extra errichtet. Es wurde dort ein sogenannter Doppelboden eingebaut, um die Kabel unter den Verteilungen sauber zu verlegen. Die Schränke wurden auf diesem Doppelboden aufgestellt.

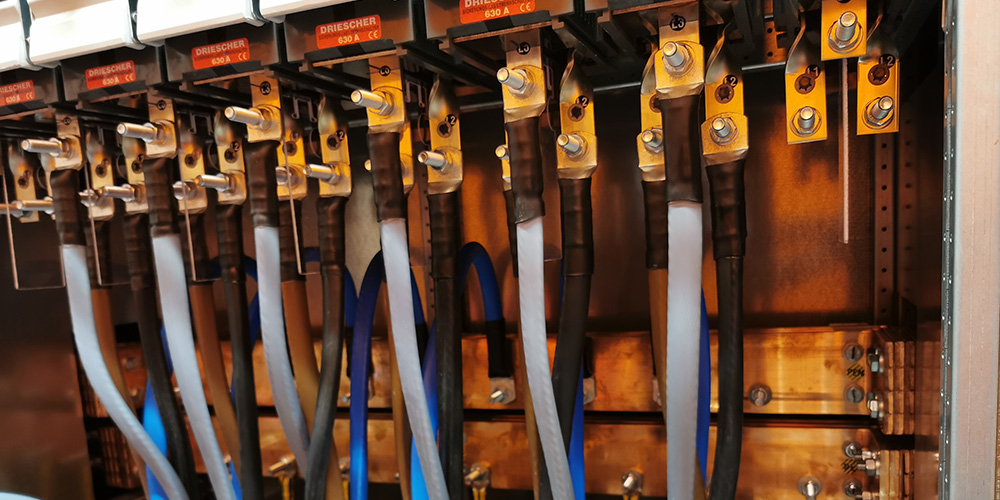

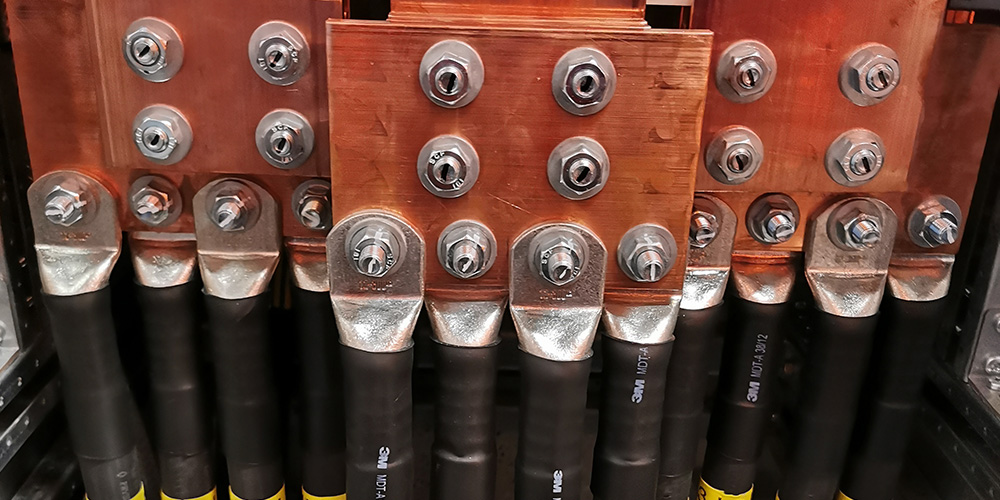

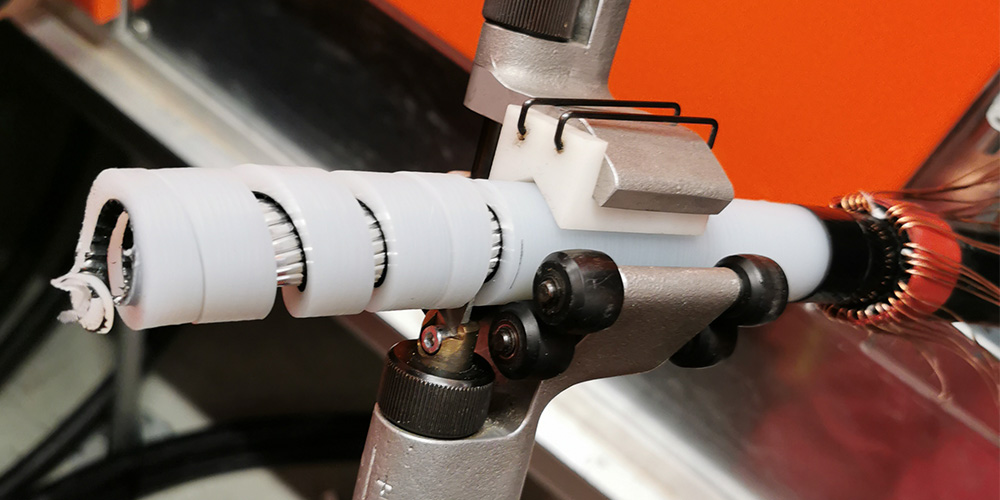

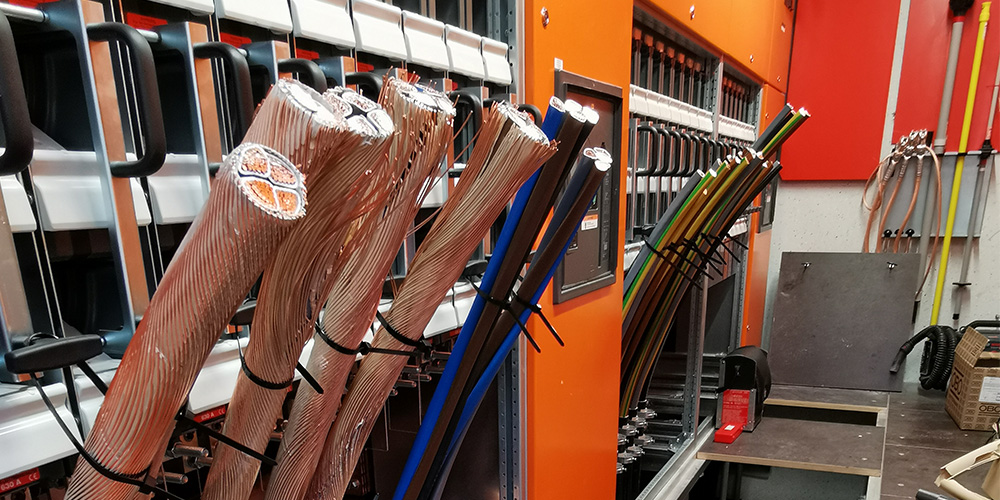

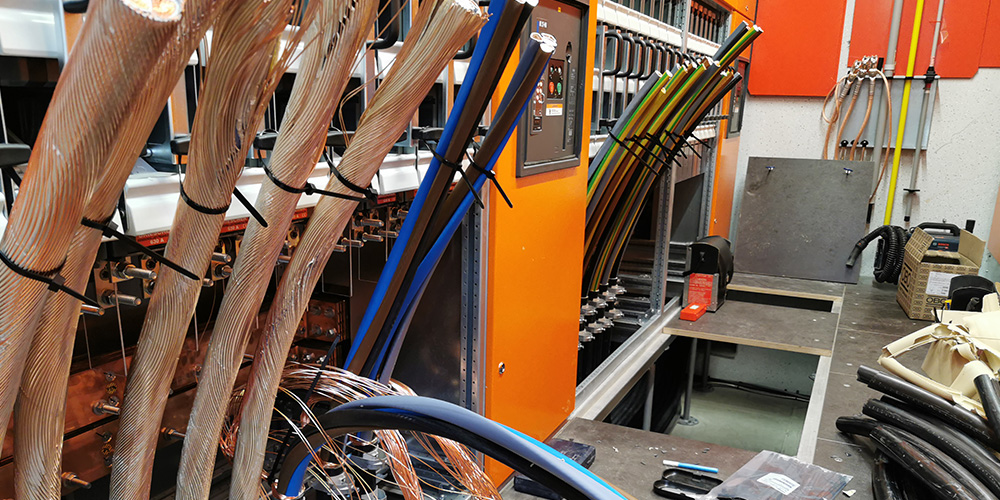

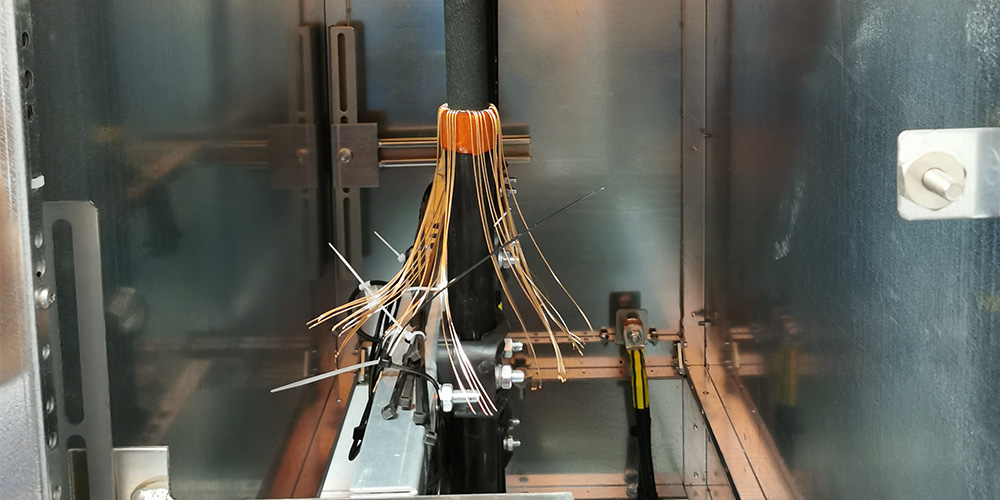

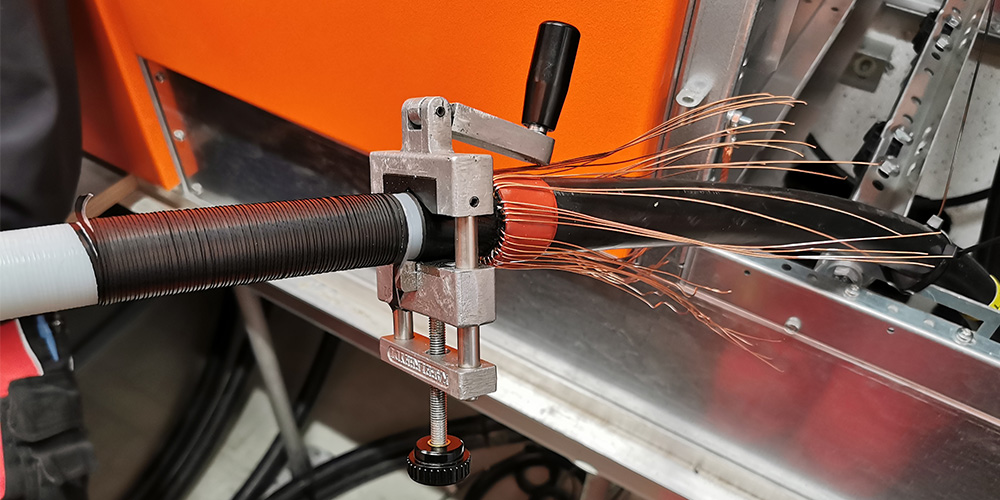

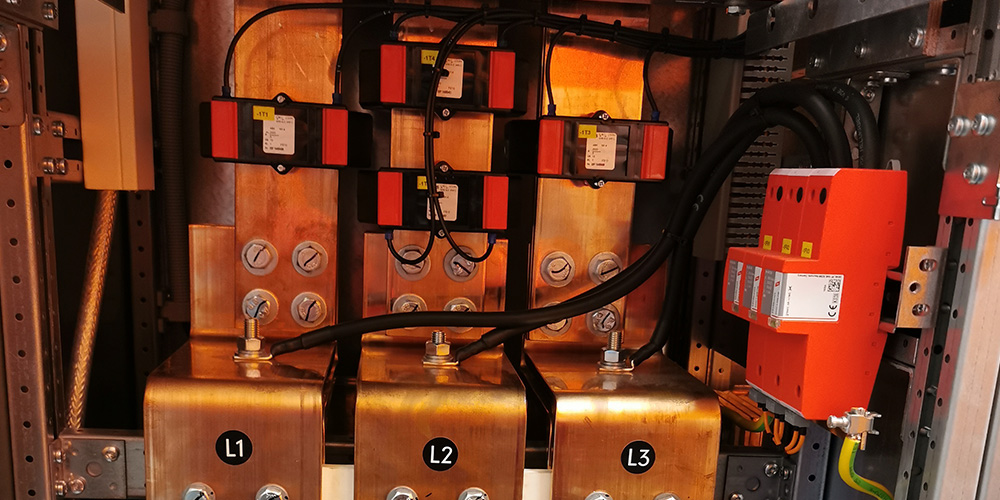

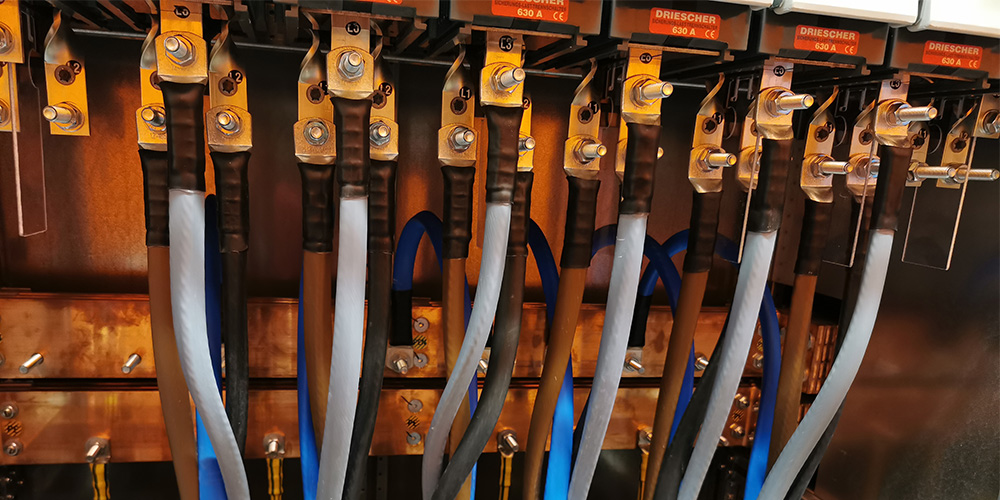

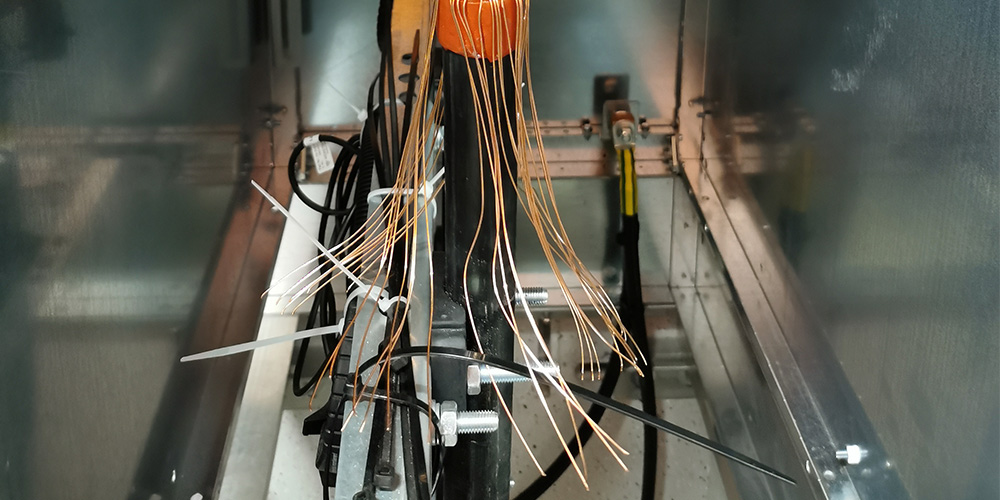

Nachdem die Verteilungen montiert und die Kabel von Transformator zur NSHV gezogen wurden, wurden sie auf den dafür vorgesehenen Kupferabgängen angeklemmt. Auf den Leitungsenden haben wir passende Kabelschuhe aufgepresst und mit einem Schrumpfschlauch isoliert. Es wurde dabei immer darauf geachtet, dass es bei den Einzeladern zu keiner Verwechslung kommt. Damit dies nicht geschieht, wurden unsere Leitungen mit passenden Beschriftungsbändern beklebt.

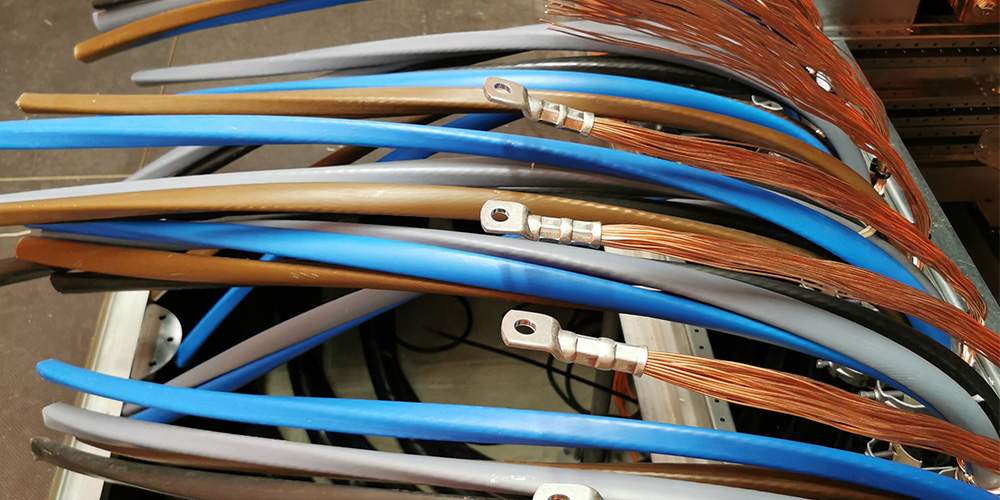

Anschließend wurden alle Leitungsabgänge zu den jeweiligen Unterverteilungen neu verlegt und gezogen. Die Leitungsenden wurden wieder mit Kabelschuhen und Schrumpfschlauch montiert.
Nachdem alle Leitungen ihren richtigen Abgang hatten, wurden nochmal alle Schrauben nachgezogen und jede Verbindung mechanisch überprüft. Anschließend führten wir eine elektrische Prüfung durch und protokollierten diese. Anschließend wurde die Inbetriebnahme des Transformators und der Niederspannungshauptverteilung durchgeführt. Zum Abschluss wurde noch ein Abnahmeprotokoll ausgefüllt und dem Kunden übergeben.
